用匠心追求卓越——中铁一局七公司雁鸣湖项目施工侧记

时间:2024年10月08日    作者:穆斌    来源:雁鸣湖项目

  十月初,中铁·阅湖(雁鸣湖)项目30号、31号楼已达到10层结构施工,达到预售条件。七公司承建中铁·阅湖DK2,由7栋(含30、31号楼,其余楼位因进行文物勘察场地未移交暂无法施工。)住宅楼、1栋幼儿园以及4栋公共配套设施组成。作为中铁一局自主研发、自主设计、自主建设的第六代建筑,结合创新设计思维,实现错层空间,6米挑高空中露台,全屋智能化鸿蒙系统,智享数字化社区。

  该项目作为数字化新型住宅区,在建筑技术、质量、文明施工方面均要求达到行业高标准,其特殊的建设结构更是对施工管理水平的一项全新考验。

  紧盯工期冲刺,确保承诺履约力

  受文物勘探影响,业主仅交付30号、31号楼位,可用施工现场狭小,且现场无可用循环道路。面对重重困难,项目部自进场开始,从道路规划、现场临建布置入手,抓住限制施工进度的“牛鼻子”,利用31号楼地下室东侧筏板永临结合,打通施工通道;利用30号、31号楼之间地下室位置设置钢筋加工区。同时,根据钢筋加工区设备布置,结合临电方案提前预埋管线,做到了钢筋加工区内无外漏电缆,进一步强化现场“安全第一”的施工原则。

  雨季悄然来临,项目建设任务更加艰巨,为“抢时间,保工期”,项目部全体管理人员“大雨小干、小雨大干”,连夜浇筑混凝土成为项目部常态。8月8日,30号、31号楼出正负零,“跃”上地平线,从4米基坑中开始踏上攀登80米的征程,睁开眺望雁鸣湖的第一眼。

  项目部管理人员轮流值守,在最关键时期,上百人冒雨施工,与时间赛跑,终于完成业主9月20日达到建筑九层施工的节点任务。

  以标准化为引领,打造“花园式工地”

  为打造绿色工地,项目负责人牵头组织,根据施工场地情况,对项目部驻地、现场安全文明施工、企业文化宣传等各方面开展全面策划,严格按照集团公司《工程项目安全文明施工标准化建设基本规定1.0》制定各部门标准化交底,制定绿色施工方案,践行绿色施工、打造花园式工地。

  其中,项目部的“花园式理念”,不仅体现在外观上,更体现在实用性上。项目建设中在爬架顶、底四周设置喷雾设备,用于外墙养护,抑制扬尘,有效节约了水资源;施工现场设置雨水沉淀池,收集雨水及回收水,用于车辆冲洗,现场绿化灌溉,并使用废旧模板制作花箱,体现出绿化、美化、亮化的纵深感和层次感;同时使用预拌砂浆,预拌砂浆罐直接将砂浆输送到施工现场,减少了现场搅拌的时间和人力成本,减少了现场粉尘污染,清洁了施工环境。

  推动创优创标,提升项目品质力

  工程创优是项目部不断提高管理水平和技术素质的长期过程,而管理水平、技术素质和优质工程更是相互依靠、密不可分。项目部从认识上树立创新的观点,从管理上开拓新思路,从技术上开拓新材料、新工艺、新技术。突出创优的思路、突出预控、过程控制,制定了创优规划方案,突出管理的针对性,研究提高项目管理的标准化程度,倡导制度的完善和责任制的落实。

  在施工过程中,摒弃了传统总包的“旁站式”管理,学习新思维,对劳务队伍实施“穿透式”管理,将劳务队技术、安全管理人员纳入项目部管理中来,同时也让项目管理人员参与劳务队现场管理当中去,结合公司网格化管理制度,将管理的触角直达作业面,现场解决劳务队伍管理中存在的漏洞、不足,有效的推行施工动态管理。同时实施严格的现场节点核查制度,对劳务队伍施工的安全、质量、进度、环保、文明施工实施全面覆盖。

  恪守安全底线,构建安全工地

  中铁·阅湖项目难度大,施工现场班组多、高空作业多、特殊设备多、安全风险源多,安全管理较一般房建项目难度更大。为了保证施工安全,现场作业人员入场教育前体检合格者,经教育培训合格后,方可进入施工现场。特殊工种必须持证上岗,主体施工队必须配备专职安全员一名。施工现场严格落实网格化管理制度、两单两卡制度及动火证管理。根据现场施工情况,详细编制有针对性的风险库,根据风险库中的安全隐患对各点进行检查消缺备案,形成闭环资料,确保安全检查不留隐患、不留死角;同时项目严格落实领导带班制,编制领导值班表,项目部领导班子、部门负责人对高风险施工工序进行现场全程盯岗,全面落实风险管控,防患于未然,努力打造安全工地。通讯员:穆斌

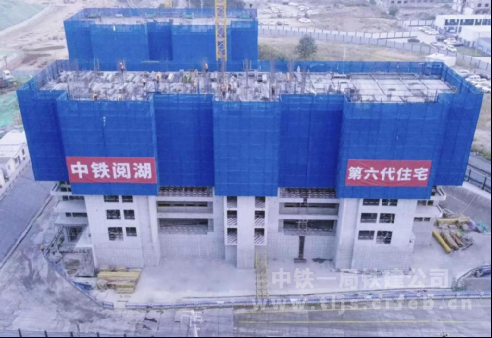

  施工现场

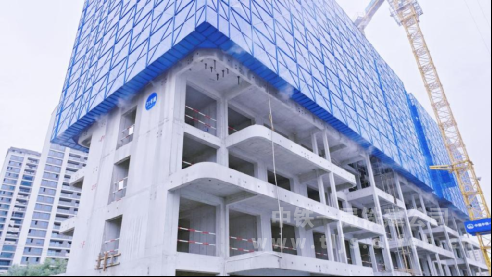

  喷雾降尘设施

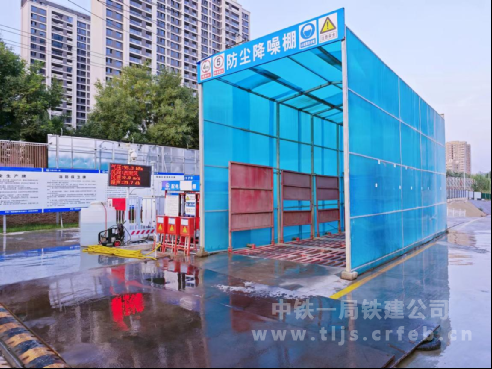

  环境监测及洗车棚

点击量:
】   【 打印】   【 关闭

版权所有 2006-2010   津ICP备09014080号 https://beian.miit.gov.cn

地址:陕西省咸阳市秦都区文林西路   电话:029-32870693   电子邮箱:xtjsbgs@126.com

未经许可,不得擅自转载,否则引起法律纠纷,我单位将保留相关权利。
