11月15日晚,随着11216次货物列车从若羌站开出,标志着中铁一局参建的罗布泊至若羌铁路(以下简称“罗若铁路”)米兰至若羌段正式开通运营,罗若铁路建设取得阶段性重大进展。
罗若铁路全线共计298.8公里,位于新疆若羌县、新疆生产建设兵团第二师三十六团境内,线路东起哈罗铁路罗中站,接入格库铁路米兰站,沿格库铁路引入若羌站,设计标准为国铁Ⅰ级单线铁路,设计时速120公里。中铁一局承担着罗若铁路全线的铺架施工任务,主要工程内容包括制架简支T梁366单线孔、正线铺轨297.73公里、站线铺轨31.44公里、铺设道岔114组、铺设道砟104.2万方。此次开通的罗若铁路米兰至若羌段全长60.7公里,该段线路与既有格库铁路形成双线并行格局,进一步提高了格库铁路疆煤外运通道能力。
在罗若铁路米兰至若羌段施工过程中,项目部全力推进施工创新,自主设计了智能养生棚,引进预埋件智能检测平台、全自动定位网焊接机、T梁底板养生池、全自动喷淋养护装置、预应力自动张拉设备、智能压浆一体车、信息化智控中心等智能工装设备,应用试验室信息化系统、检验批管理系统,实现数据自动采集和分析,成功打造中铁一局在疆首个智能化梁场,为铺架施工保驾护航。。
为加快各项生产进度,确保轨通节点目标按期完成,项目部开设多个作业面,以每天平均至少3公里的铺轨速度推进。针对作业场地有限、营业线施工安全风险高、运输长钢轨调车作业难度大、插入道岔作业量大等诸多困难,项目部多措并举提高营业线长轨途卸、临近营业线铺轨、长轨焊接、机械养护和应力放散安全生产管控力度,先后兑现铺架基地建成投产、首孔T梁预制、首孔T梁架设、正线铺通、焊轨放散、精捣精调、若羌站64.5小时和57小时大封锁施工、静态验收等各项节点目标任务。
罗若铁路米兰至若羌段在动态验收过程中,以开始时速80公里、结束时速132公里,优良率100%、零问题、高标准通过动态验收,开创了中国铁路乌鲁木齐局集团高速动态验收“零问题”的先河,为后续米兰至罗中段线路铺设和精捣精调积累了丰厚经验。
罗若铁路全线建成后,将连通既有和若铁路、哈罗铁路,并与兰新铁路、格库铁路衔接,形成多径路的进出疆通道,有利于促进沿线钾盐等矿产资源开发、提升“公转铁”运输能力,对于优化完善区域路网布局,推动铁路高质量发展具有积极意义。

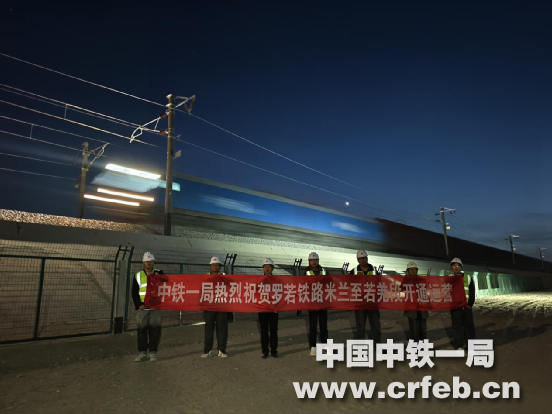

罗若铁路米兰至若羌段发出首趟列车

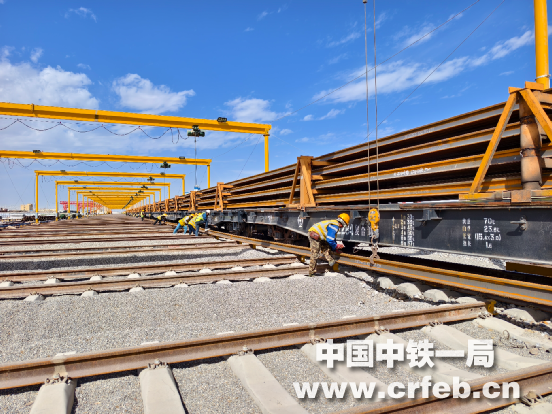

长钢轨吊装作业

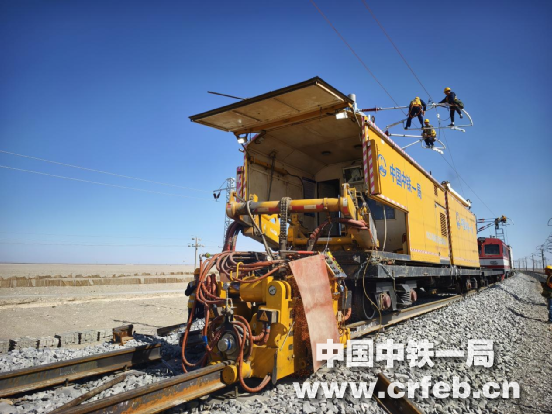

长钢轨焊接作业
